Банк рефератов содержит более 364 тысяч рефератов, курсовых и дипломных работ, шпаргалок и докладов по различным дисциплинам: истории, психологии, экономике, менеджменту, философии, праву, экологии. А также изложения, сочинения по литературе, отчеты по практике, топики по английскому.
Полнотекстовый поиск
Всего работ:
364150
Теги названий
Разделы
Авиация и космонавтика (304)
Административное право (123)
Арбитражный процесс (23)
Архитектура (113)
Астрология (4)
Астрономия (4814)
Банковское дело (5227)
Безопасность жизнедеятельности (2616)
Биографии (3423)
Биология (4214)
Биология и химия (1518)
Биржевое дело (68)
Ботаника и сельское хоз-во (2836)
Бухгалтерский учет и аудит (8269)
Валютные отношения (50)
Ветеринария (50)
Военная кафедра (762)
ГДЗ (2)
География (5275)
Геодезия (30)
Геология (1222)
Геополитика (43)
Государство и право (20403)
Гражданское право и процесс (465)
Делопроизводство (19)
Деньги и кредит (108)
ЕГЭ (173)
Естествознание (96)
Журналистика (899)
ЗНО (54)
Зоология (34)
Издательское дело и полиграфия (476)
Инвестиции (106)
Иностранный язык (62792)
Информатика (3562)
Информатика, программирование (6444)
Исторические личности (2165)
История (21320)
История техники (766)
Кибернетика (64)
Коммуникации и связь (3145)
Компьютерные науки (60)
Косметология (17)
Краеведение и этнография (588)
Краткое содержание произведений (1000)
Криминалистика (106)
Криминология (48)
Криптология (3)
Кулинария (1167)
Культура и искусство (8485)
Культурология (537)
Литература : зарубежная (2044)
Литература и русский язык (11657)
Логика (532)
Логистика (21)
Маркетинг (7985)
Математика (3721)
Медицина, здоровье (10549)
Медицинские науки (88)
Международное публичное право (58)
Международное частное право (36)
Международные отношения (2257)
Менеджмент (12491)
Металлургия (91)
Москвоведение (797)
Музыка (1338)
Муниципальное право (24)
Налоги, налогообложение (214)
Наука и техника (1141)
Начертательная геометрия (3)
Оккультизм и уфология (8)
Остальные рефераты (21697)
Педагогика (7850)
Политология (3801)
Право (682)
Право, юриспруденция (2881)
Предпринимательство (475)
Прикладные науки (1)
Промышленность, производство (7100)
Психология (8694)
психология, педагогика (4121)
Радиоэлектроника (443)
Реклама (952)
Религия и мифология (2967)
Риторика (23)
Сексология (748)
Социология (4876)
Статистика (95)
Страхование (107)
Строительные науки (7)
Строительство (2004)
Схемотехника (15)
Таможенная система (663)
Теория государства и права (240)
Теория организации (39)
Теплотехника (25)
Технология (624)
Товароведение (16)
Транспорт (2652)
Трудовое право (136)
Туризм (90)
Уголовное право и процесс (406)
Управление (95)
Управленческие науки (24)
Физика (3463)
Физкультура и спорт (4482)
Философия (7216)
Финансовые науки (4592)
Финансы (5386)
Фотография (3)
Химия (2244)
Хозяйственное право (23)
Цифровые устройства (29)
Экологическое право (35)
Экология (4517)
Экономика (20645)
Экономико-математическое моделирование (666)
Экономическая география (119)
Экономическая теория (2573)
Этика (889)
Юриспруденция (288)
Языковедение (148)
Языкознание, филология (1140)

Реферат: Типичные ошибки планирования, детальное и сетевое планирование

Название: Типичные ошибки планирования, детальное и сетевое планирование
Раздел: Рефераты по маркетингу
Тип: реферат Добавлен 21:27:52 04 декабря 2009 Похожие работы
Просмотров: 1212 Комментариев: 2 Оценило: 0 человек Средний балл: 0 Оценка: неизвестно     Скачать

Реферат

Типичные ошибки планирования. Детальное и сетевое планирование

Типичные ошибки планирования и их последствия

Планирование с использованием ошибочных целей. Любой проект по своему содержанию предназначен для решения проблемы, удовлетворения конкретной потребности и т.д. В зависимости от этого формулируются те или иные конкретные цели. Если проблема непонятна и недостаточно четко сформулирована, то можно столкнуться с существенными ошибками.

Планирование на основе неполных данных. Подобная ситуация характерна для инжиниринговых проектов, для которых на результаты планирования существенно влияют будущие результант тестирования или результаты поисковых работ смежных направлений.

Планирование осуществляется с привлечением только плановиков. Хотя по многим причинам это оправдано, подобная организация планирования может привести к существенным потерям из-за отсутствия учета важных факторов.

Планирование без учета предыдущего опыта. Даже при наличии самой лучшей сметы, без использования предыдущего опыта реализации аналогичных проектов, можно допустить серьезные ошибки в планировании.

Планирование ресурсов без учета их доступности. Это касается, прежде всего, трудовых ресурсов, обладающих определенной квалификацией и возможностью прибыть к заданному сроку в заданное место для выполнения работ по проекту.

Планирование без учета координации. Любой достаточно большой проект разбивается на относительно независимые части, за реализацию которых отвечают самостоятельные подразделения. При отсутствии координирующих воздействий со стороны руководителя проекта они могут действовать, преследуя исключительно свои частные, локальные цели, что приводит к хаосу и срыву реализации проекта в целом.

Планирование без учета мотиваций. Как правило, для работ по проектам привлекаются исполнители из функциональных подразделений, у которых есть свое руководство, свои цели и специфические задачи и, разумеется, своя форма оплаты труда, которые обычно никак не связаны с целями и задачами проекта. Поэтому исполнители не чувствуют ответственности и важности работ по проекту без надлежащего стимулирования за результаты их деятельности. А руководитель проекта не наделен достаточными правами по стимулированию исполнителей и не может формировать бюджет материального стимулирования по результатам в проекте.

Планирование с излишней детализацией. Когда проект планируется слишком детально, возникают проблемы при анализе, планировании и контроле его состояния. Более того, трудно эффективно управлять большим количеством ресурсов, определять задержки по времени, оценивать затраты, разрабатывать реальные, приемлемые для целей управления графики. Однако излишнее укрупнение тоже может привести к проблемам потери управляемости. Необходима золотая середина, когда в проекте планируются только те параметры, которыми можно и нужно управлять.

Планирование не для отслеживания. К сожалению, это наиболее распространенная ошибка, когда планирование выполняется ради того, чтобы был план. Все ошибки планирования могут стать причиной негативного отношения к плану, когда он перестает быть реальным инструментом управления работами по проекту.

Детальное планирование

Детальное планирование связано с разработкой детальных графиков для оперативного управления на уровне ответственных исполнителей. Наличие и сопровождение детального графика работ является одним из главных требований для управления проектом. Команда проектаполностью отвечает за составление графиков работ, если работыне являются излишне комплексными.

Уровень детализации графика зависит от сложности и размеров проекта. Приведенные выше рекомендации справедливы для любых проектов и нуждаются в уточнении в каждом конкретном случае. Поэтому прежде чем приступать к построению детального графика, необходимо ответить на вопросы:

сколько событий или работ необходимо включить в график?

насколько детально надо описывать технологию выполнения работ?

для кого этот график предназначается?

Процесс разработки детального графика представлен на рис.1.

Рис.1. Последовательность разработки детального графика

Методы и средства разработки графиков могут отличаться, не все графики в обязательном порядке проходят утверждение у руководителя проекта. Форма представления графика должна быть удобной и наглядной как для заказчика, так и для исполнителей. График должен стать рабочим инструментом как для управление исогласования позиций на совещаниях, так и для сдачи работ, особенно когда сроки были сорваны, а бюджет превышен по независящим от команды проекта причинам.

Сетевое планирование

Сетевая диаграмма (сеть, граф сети, РЕRТ-диаграмма) - графическое отображение работ проекта и зависимостей между ними. В планировании и управлении проектами под термином "сеть" понимается полный комплекс работ и вех проекта с установленными между ними зависимостями.

Сетевые диаграммы отображают сетевую модель в графическом виде как множество вершин, соответствующих работам, связанных линиями, представляющими взаимосвязи между работами. Этот граф, называемый сетью типа "вершина-работа" (рис.2) или диаграммой предшествования-следования, является наиболее распространенным представлением сети.

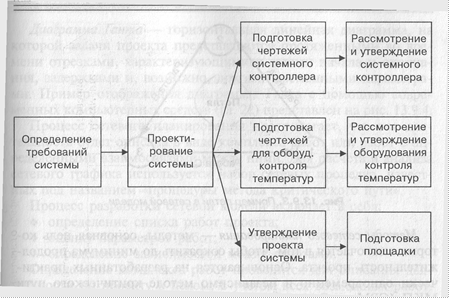

Рис.2. Фрагмент сети "вершина-работа"

Существует другой тип сетевой диаграммы - сеть типа "вершина-событие" (рис.3), который на практике используется реже. При данном подходе работа представляется в виде линии между двумя событиями (узлами графа), которые, в свою очередь, отображают начало и конец данной работы. РЕКТ-диаграммы являют примерами этого типа диаграмм.

Рис.3. Фрагмент сети "вершина-событие"

Сетевая диаграмма не является блок-схемой в том смысле, в котором это средство используется для моделирования деловых процессов. Принципиальным отличием от блок-схемы является то, что сетевая диаграмма отображает только логические зависимости между работами, а не входы, процессы и выходы, а также не допускает повторяющихся циклов или так называемых петель (в терминологии графов - ребро графа, исходящее из вершины и возвращающееся в ту же вершину).

Рис.4. Пример петли в сетевой модели

Методы сетевого планирования - методы, основная цель которых заключается в том, чтобы сократить до минимума продолжительность проекта. Основываются на разработанных практически одновременно и независимо методе критического пути МКП и методе оценки и пересмотра планов ПЕРТ.

Критический путь - максимальный по продолжительности полный путь в сети называется критическим; работы, лежащие на этом пути, также называются критическими. Именно длительность критического пути определяет наименьшую общую продолжительность работ по проекту в целом.

Метод критического пути позволяет рассчитать возможные календарные графики выполнения комплекса работ на основе описанной логической структуры сети и оценок продолжительности выполнения каждой работы, определить критический путь для проекта в целом.

Полный резерв времени, или запас времени, - это разность между датами позднего и раннего окончаний (начал) работы. Управленческий смысл резерва времени заключается в том, что при необходимости урегулировать технологические, ресурсные или финансовые ограничения проекта он позволяет руководителю проекта задержать работу на этот срок без влияния на срок завершения проекта в целом. Работы, лежащие на критическом пути, имеют временной резерв, равный нулю.

Диаграмма Ганта - горизонтальная линейная диаграмма, на которой задачи проекта представляются протяженными во времени отрезками, характеризующимися датами начала и окончания, задержками и, возможно, другими временными параметрами. Пример отображения диаграммы Ганта с помощью современных компьютерных средств представлен на рис. 5.

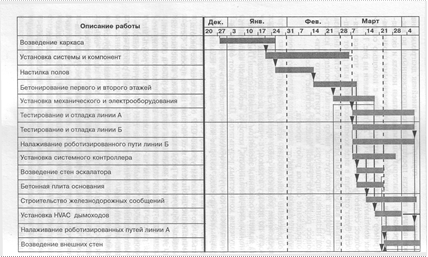

Рис. 5. Диаграмма Ганта

Процесс сетевого планирования предполагает, что вся деятельность будет описана в виде комплекса работ или работ с определенными взаимосвязями между ними. Для расчета и анализа сетевого графика используется набор сетевых процедур, известных под названием "процедуры метода критического пути".

Процесс разработки сетевой модели включает в себя:

определение списка работ проекта;

оценку параметров работ;

определение зависимостей между работами.

Определение комплекса работ проводится для описания деятельности по проекту в целом, с учетом всех возможных работ. Работа является основным элементом сетевой модели. Под работами понимается деятельность, которую необходимо выполнить для получения конкретных результатов. Пакеты работ определяют деятельность, которую необходимо осуществить для достижения результатов проекта, которые могут выделяться вехами.

Оценка параметров работ является ключевой задачей руководителя проекта, привлекающего для решения этой задачи членов команды, ответственных за реализацию отдельных частей проекта. Ценность календарных графиков, стоимостных и ресурсных планов, получаемых в результате анализа сетевой модели, полностью зависит от точности оценок продолжительности работ, а также оценок потребностей работ в ресурсах и финансовых средствах.

Продолжительность (длительность) работы определяет время, которое предполагается затратить на ее выполнение.

Основными являются два типа работ:

работа с фиксированной продолжительностью имеет определенную длительность, которая не зависит от количества назначенных ей ресурсов

работа с фиксированным объемом имеет длительность, зависящую от количества назначенных исполнителей (ресурсов).

Определение зависимостей между работами необходимо для расчета календарного графика по МКП. В соответствии с установленными связями работы делятся на предшествующие и последующие. Предшествующая работа является обеспечивающей для последующей; таким образом, для начала выполнения последующей работы требуется выполнение всех предшествующих.

Основными методами определения зависимостей между работами являются: (17)

1. Метод предшествования, или "вершина-работа". Оперирует четырьмя типами зависимостей предшествования-следования (рис.2):

"начало после окончания". Это стандартная последовательность, при которой предшествующая работа должна завершиться до начала последующей;

"начало после начала". Это наиболее общая последовательность при моделировании работ, которые должны выполняться одновременно. В этом случае не требуется завершения предшествующей работы до начала последующей. Для ее начала необходимо, чтобы предшествующая работа только началась;

"окончание после окончания". Этот тип зависимости также используется для моделирования параллельных работ. В этом случае окончание последующей работы контролируется окончанием работы предшественницы;

"окончание после начала". Этот тип зависимости используется довольно редко и применяется, прежде всего, для работ, выполняемых вахтовым методом.

2. Метод построения стрелочных диаграмм (графиков), или "вершина-событие". Этот метод оперирует только зависимостями "Начало после окончания" и в некоторых случаях требует применения фиктивных работ для корректного отражения технологии (см. рис.3).

Методы построения условных диаграмм (графиков). Сетевые шаблоны

Завершающим этапом определения зависимостей является проверка взаимосвязей на петли и другие логические ошибки. После построения структуры сети и выполнения оценок продолжительностей работ команда проекта имеет все необходимое для расчета календарного графика по МКП.

Календарное планирование по МКП требует определенных входных данных. После их ввода производится процедура прямого и обратного прохода по сети и вычисляется выходная информация.

Для расчета календарного графика по МКП требуются следующие входные данные:

набор работ;

зависимости между работами;

оценки продолжительности каждой работы;

календарь рабочего времени проекта (в наиболее общем случае возможно задание собственного календаря для каждой работы);

календари ресурсов;

ограничения на сроки начала и окончания отдельных работ или этапов;

календарная дата начала проекта.

Любое изменение даты начала проекта повлечет пересчет сроков выполнения каждой работы. Для процессов детального планирования даты начала подпроектов или пакетов работ определяются на основании укрупненных планов. При наличии входных данных производится процедура расчета расписания вперед и назад и вычисляется выходная информация.

Расчет расписания вперед начинается с работ, не имеющих предшественников. В его ходе определяютсяранние даты работ, под которыми понимаются наиболее ранние возможные сроки начала и окончания работ при условии, что предыдущие работы завершены.

Ранее начало + продолжительность работ - 1 = раннее окончание

Расчет расписания назад начинается с работ, не имеющих последователей. В его ходе определяютсяпоздние даты работ, под которыми понимаются наиболее поздние возможные сроки начала и окончания работ при условии, что дата завершения проекта не будет задержана:

Позднее окончание - длительность + 1 = позднее начало

На основании рассчитанных ранних и поздних дат начала работ определяются величины временных резервов для каждой работы.

Полный резерв является наиболее значимым из всех резервов. Он представляет собой время, на которое может быть задержана дата завершения работы без задержки планового срока завершения проекта. Свободный резерв показывает время, на которое может быть задержано выполнение работы без ущерба для полного резерва последующих работ сети (без задержки их раннего начала).

Информация, полученная в результате вычислений по МКП, может быть представлена либо в табличной форме, либо в виде календарно-сетевого графика.

Оценить/Добавить комментарий
Имя
Оценка
Комментарии:
Где скачать еще рефератов? Здесь: letsdoit777.blogspot.com
Евгений07:13:43 19 марта 2016
Кто еще хочет зарабатывать от 9000 рублей в день "Чистых Денег"? Узнайте как: business1777.blogspot.com ! Cпециально для студентов!
16:45:53 25 ноября 2015

Работы, похожие на Реферат: Типичные ошибки планирования, детальное и сетевое планирование
Исследования в современном управлении
СОДЕРЖАНИЕ 1. ИССЛЕДОВАНИЯ В СОВРЕМЕННОМ УПРАВЛЕНИИ.. 5 1.1 Предпосылки исследования систем управления.. 5 1.2 Системный анализ как средство ...
Дуги между вершинами в сетевых моделях планирования и управления характеризуют процессы, направленные на описание последовательности реализации определенных мероприятий.
Это сетевые графики и диаграммы Ганта.
Раздел: Рефераты по менеджменту
Тип: учебное пособие Просмотров: 5168 Комментариев: 2 Похожие работы
Оценило: 0 человек Средний балл: 0 Оценка: неизвестно     Скачать
Программа регистрации процесса производства для автоматизированной ...
Московский Государственный Институт Электронной Техники Технический Университет Факультет: МПиТК Кафедра: ИПОВС Пояснительная записка к дипломному ...
В сетевом графике детально или укрупненно показывается последовательность, время, условие, выполнение которого обеспечит окончание всех работ не позже заданного (директивного ...
Анализ сетевого графика выявил работы критического пути, общая продолжительность которых составила 82 дня.
Раздел: Рефераты по информатике, программированию
Тип: дипломная работа Просмотров: 1990 Комментариев: 2 Похожие работы
Оценило: 0 человек Средний балл: 0 Оценка: неизвестно     Скачать
Разработка системы автоматизации для малого коммерческого предприятия ...
Содержание I. Специальная часть. Введение 3 Глава 1. Основная часть 1.1. Содержание и требования, предъявляемые к информации 3 1.2. Значение ...
Каждая форма имеет свой перечень статистических данных и фактологический информации, позволяющих произвести оптимально детальный экономический анализ состояния и развития ...
1. Календарный график.
Раздел: Рефераты по информатике, программированию
Тип: реферат Просмотров: 3560 Комментариев: 2 Похожие работы
Оценило: 0 человек Средний балл: 0 Оценка: неизвестно     Скачать
Автоматизация бизнес-процессов продажи билетов ООО "Зритель"
Автоматизация бизнес-процессов продажи билетов ООО "Зритель" Введение В условиях перехода общественного развития в информационную эпоху, становится ...
Для преодоления указанных проблем обычно используют графики сетевого планирования, или сетевых графиков.
Основой стратегии распределения финансовых средств служат календарный план, сетевой график и рассчитанные финансовые потребности проекта.
Раздел: Рефераты по информатике, программированию
Тип: дипломная работа Просмотров: 5909 Комментариев: 3 Похожие работы
Оценило: 2 человек Средний балл: 4 Оценка: неизвестно     Скачать
Информационные системы в экономике
ИНФОРМАЦИОННЫЕ Системы В ЭКОНОМИКЕ СОДЕРЖАНИЕ ВВЕДЕНИЕ Глава 1. Информация. Теоретические основы. 1.1 Основные понятия курса 1.2 Экономическая ...
Для реализации плана-графика снабжения система порождает график заказов в привязке к периодам времени, который используется для размещения заказов поставщикам материалов и ...
- Сетевое планирование производственного проекта
Раздел: Рефераты по экономике
Тип: учебное пособие Просмотров: 11810 Комментариев: 2 Похожие работы
Оценило: 0 человек Средний балл: 0 Оценка: неизвестно     Скачать
Психологический словарь
Борис Гурьевич Мещеряков, Владимир Петрович Зинченко Большой психологический словарь Оглавление Предисловие Персоналии Список авторов Список ...
... абстрактные знаковые модели (печатный текст, знаковое табло, формуляр), графические модели (график, диаграмма, чертеж, блок-схема) и комбинированные модели (мнемосхема, карта) ...
МЕТОД ПРОБ И ОШИБОК (англ. trial-and-error learning) - форма научения, детально описанная в докторской диссертации Э. Торндайка (1898).
Раздел: Рефераты по психологии
Тип: книга Просмотров: 4612 Комментариев: 2 Похожие работы
Оценило: 0 человек Средний балл: 0 Оценка: неизвестно     Скачать
Перерабатывающая подсистема операционной системы предприятия
Министерство образования и науки Украины Донбасский государственный технический университет Кафедра экономики и управления КОНТРОЛЬНАЯ РАБОТА ПО ...
Метод критического пути позволяет рассчитать возможные календарные графики выполнения комплекса работ на основе описанной логической структуры сети и оценок продолжительности ...
Для расчета календарного графика по МКП требуются следующие входные данные: набор работ; зависимости между работами; оценки продолжительности каждой работы; календарь рабочего ...
Раздел: Рефераты по менеджменту
Тип: контрольная работа Просмотров: 1061 Комментариев: 2 Похожие работы
Оценило: 0 человек Средний балл: 0 Оценка: неизвестно     Скачать
Организация серийного производства конвейеров с подвесной лентой
Аннотация. Дипломный проект выполнен по заданию инженерно-производственного центра "Конвейер". Тематика данного проекта это - организация серийного ...
Разработка бизнес-планов, сетевых графиков и др.
Дата окончания
Раздел: Рефераты по экономике
Тип: реферат Просмотров: 2618 Комментариев: 3 Похожие работы
Оценило: 0 человек Средний балл: 0 Оценка: неизвестно     Скачать

Все работы, похожие на Реферат: Типичные ошибки планирования, детальное и сетевое планирование (33992)

Назад
Меню
Главная
Рефераты
Благодарности
Опрос
Станете ли вы заказывать работу за деньги, если не найдете ее в Интернете?

Да, в любом случае.
Да, но только в случае крайней необходимости.
Возможно, в зависимости от цены.
Нет, напишу его сам.
Нет, забью.

Результаты(150203)
Комментарии (1830)
Copyright © 2005-2016 BestReferat.ru bestreferat@mail.ru       реклама на сайте

Рейтинг@Mail.ru
